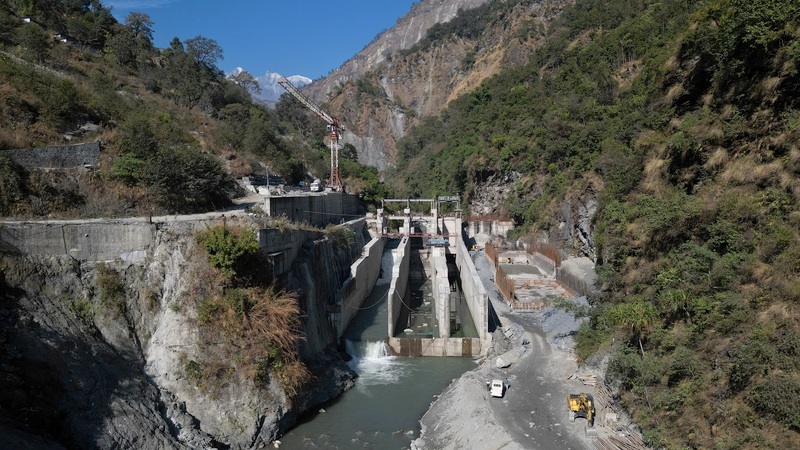

राहुघाट जलविद्युतको ७२ प्रतिशत काम सकियो
म्याग्दी : नेपाल विद्युत् प्राधिकरणको सहायक कम्पनी रघुगङ्गा हाइड्रोपावरद्वारा म्याग्दीमा निर्माणाधीन ४० मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजनाको ७२ प्रतिशत भौतिक प्रगति भएको छ।
भारतीय आयात–निर्यात एक्जिम बैंकको ६७ मिलियन अमेरिकी डलर सहुलियतपूर्ण ऋण तथा प्राधिकरण र नेपाल सरकारको संयुक्त लगानीमा निर्माण भइरहेको आयोजनाको सिभिल ठेकेदार जयप्रकाश एसोसिएट्सले बाँध, सुरूङ र विद्युतगृह निर्माणको कामलाई तीव्रता दिएको छ।
आयोजनाका सिभिल महाशाखा प्रमुख रविन कट्टेलले आगामी २०८२ को असार १५ गतेभित्र निर्माण सम्पन्न गर्ने लक्ष्यसहित भौतिक संरचना निर्माण र उपकरण जडानको कामलाई तीव्रता दिइएको जानकारी दिए। “बाँधमा ब्यारेज, छ हजार दुई सय ७० मिटर लामो मुख्य सुरूङ, सर्जसाफ्ट, ठाडो र तेस्रो प्रेसर साफ्ट र टेलरेस डग निर्माण सकिएको छ”, उनले भने “स्विचार्ड निर्माण र विद्युत्गृहका उपकरण जडान गर्न थालिएको छ। डिसेन्डर ९पानी थिग्राउने पोखरी०, पावर इन्टेक, मुख्य सुरूङलाई फिनिसिङ गर्ने र पेनस्टक पाइपलाइन जडानको काम धमाधम भइरहेको छ।”
मुख्य सुरूङको चारवटा अडिटबाट शुक्रबारसम्म दुई हजार दुई सय ४३ दशमलव आठ मिटर लाइनिङ ढलान र प्लास्टर सकिएको सिभिल महाशाखा प्रमुख कट्टेलले बताए। रघुगङ्गा गाउँपालिका–४ दग्नाम र ५ नम्बर वडा झिँको सिमानामा १७ मिटर अग्लो र ३१ मिटर लामो अर्धजलाशययुक्त पिआरओआर प्रविधिको बाँध र तिल्केनीचौरमा विद्युतगृह निर्माणाधीन छ।
सिभिलतर्फ ७२ र इलेक्ट्रोमेकानिकलतर्फ ३० प्रतिशत प्रगति भएको आयोजनाको सिभिल ठेकेदारसँग विसं २०७४ मङ्सिर महिनामा ठेक्का सम्झौता भएको थियो। ठेक्काको ४५ महिनाको अवधिमा कोरोना महामारी, बाढी र पहिरोका कारण काम सम्पन्न हुन नसकेपछि ३० महिना म्याद थपिएको छ।
कमजोर आर्थिक अवस्थाका कारण विसं २०७२ मा पुरानो ठेकेदार आइभिआरसिएलसँगको ठेक्का तोडेर कम्पनीको अवधारणा र इन्जिनियरिङ प्रक्युमेन्ट एन्ड कन्ट्रयाक्ट ९इपिसी० प्रारूपमा राहुघाट जलविद्युत् आयोजना निर्माण अघि बढाइएको थियो। पहिलो कार्यतालिका र सम्झौताअनुसार आयोजना विसं २०७० मा सकिनुपर्ने थियो।
पहिले ३२ मेगावाटमा डिजाइन गरिएकोमा पछि आठ मेगावाट बढाएर ४० मेगावाट पुर्याइएको हो। बेनी–जोमसोम–कोरला सडकको घुमाउने तालदेखि ११ किलोमिटर पहुँचमार्ग र एक वटा ट्रस प्रविधिको मोटर चल्ने पुल निर्माण गरी विद्युतगृह र बाँधलाई सीधा सडकले जोडिएको छ।
राहुघाटबाट उत्पादन हुने विद्युत् केन्द्रीय ग्रिडमा जोड्न कालीगण्डकी कोरिडोरअन्तर्गत दुई सय २० केभी डबल सर्किट क्षमताको दाना–कुश्मा प्रसारण लाइनमा लिलो लुप इन, लुप आउट माध्यमबाट जोडिने छ। चार वटा टावर र प्रसारण लाइन पनि बनिसकेको छ।
-
दोस्रोपटक एसिया कपमा छनोट हुने लक्ष्य
-
राहत तथा उद्दारका लागि संघ सरकारले समन्वय नगरेको रविसँग बागमतीका मुख्यमन्त्रीको गुनासो
-
भोटेकोशी बाढीका कारण मृत्यु पुष्टि हुनेको संख्या ७ सय ८८ पुग्यो
-
रसुवा बाढी : सेनाद्वारा ४०९ जनाको हवाई उद्धार, त्रिशूली–३ को टनेलमा उद्धार कार्य जारी
-
खरेन्द्रपुरमा रक्तदान, १ सय ४५ पिन्ट रगत संकलन
विजयनगरमा सामुदायिक सहयोगीको तीन दिने तालिम
भदौ १३, २०८३
कपिलवस्तुकाे विजयनगर गाउँपालिका-६, बद्धौरमा सामुदायिक सहयोगी सम्बन्धी तीन दिने तालिम दिएकाे छ । जीआइजेडको साझेदारी, विजयनगर गाउँपालिकाको समन्वय तथा सहकर्मी…



ghanashyam
